隧道内防火卷帘门安装的施工界面应符合下列要求:
隧道内二衬、路面、防火涂料及噴涂等已施工完成;
隧道横洞内防火门预留预埋位置、高程、尺寸应符合设计要求;
交通组织、安全布控合理,具备安全作业条件。
防火卷帘门安装前应做好下列准备工作:
施工组织方案、施工方案应得到相关部门的审批;
设备进场开箱自检:防火卷帘门设备材料运抵现场后,应当保持包装完好,对照设备装箱清单清点,核对设备规格型号、外观和是否符合设计要求,并做好检验记录;
设备报验:根据合同要求的流程完成设备进场报验,设备报验资料包括技术文件、质量证明文件、发货清单等,技术文件至少应包括设备说明书、安装作业指导书、维护指南等,质量证明资料至少应包括合格证、出厂检验报告、第三方检验报告等;
安全措施:施工现场应按照施工组织设计中安全管理、文明施工和环境保护方案的要求做好安全警示设施布设、施工人员安全防护以及文明施工和环境保护等,安装方案报监理工程师批准;
技术交底:施工前向所有施工人员讲解此项施工内容及施工步骤,以及施工中的注意事项;
施工人员准备:包含消防系统工程师、班组负责人、专职安全员、安装技术人员、辅助人员等;
主要工器具准备:吊装机具、发电机、电焊机、绝缘电阻测试仪、水平尺、钢卷尺、手电钻、扳手等工具。

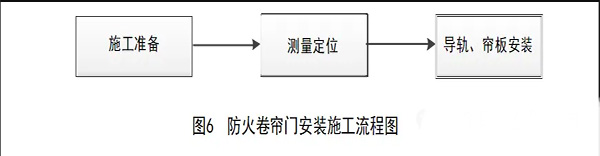

测量定位
施工前应对安装现场进行测量,预留洞室与门洞尺寸应符合设计要求。
导轨、帘板安装
导轨、帘板安装的施工应符合下列要求:
门框套与固定预留件应焊接牢固;
导轨现场应安装牢固;帘板嵌入导轨每端最小长度为 45mm,导轨滑动面光滑平直并无扭曲、凹凸、毛刺的现象;
门楣现场安装牢固,门楣密封面和卷帘表面接触应均匀严密;
座板与地面接触应均匀严密,座板采用角钢组成,用螺栓连接,间距≤300mm;
帘板两端挡板或放窜机构应装配牢固,装配成卷帘后,帘板窜动量≤2mm;
帘板装配成卷帘后运行时不应有倾斜,升降平稳;
导轨安装牢固,全长垂直度≤20mm,预埋钢件间距≤600mm。
质量要点
防火卷帘门安装的质量要点包括:
施工质量应符合JTG 2182的规定;
设备强电端子对机壳绝缘电阻≥50MΩ;
设备接地电阻应符合设计要求;
防火卷帘门结构型式应符合设计要求,防火卷帘门金属零部件做防腐处理,涂层、镀层均匀,不应有斑驳、流淌现象;
帘板、导轨、门楣、卷轴等部件表面应无裂纹、压坑及明显的凹凸、锤痕、毛刺、孔洞等缺陷,相对运动构件在切割、弯曲、冲钻等加工处,必须清理毛刺;构件或零部件的组装、拼接处不应有错位;
手动操作、电动操作卷帘门升降应符合设计要求;
防火卷帘门应具备遥测、遥控功能,其状态信号应通过监控系统上传上级监控机构,可通过计算机进行远程遥测和遥控,功能测试结果应满足设计要求。
