玻璃挡烟垂壁是一种重要的建筑消防设施,主要用于在火灾发生时限制高温有毒烟气的水平扩散,为人员疏散和消防救援争取宝贵时间。

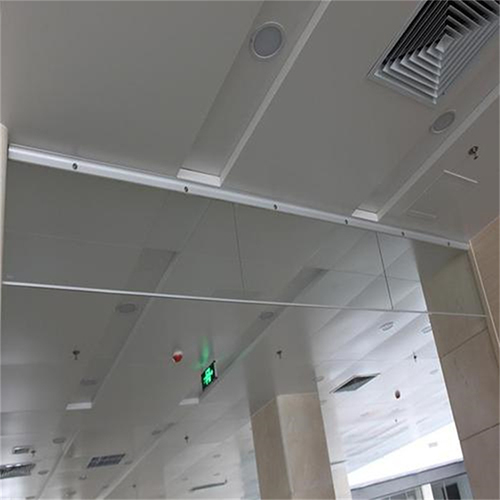

玻璃挡烟垂壁本质上是一个垂直或近似垂直向下延伸的透明或半透明物理屏障。
它通常安装在吊顶下方、梁底或楼板下,其下垂高度(通常不小于500mm,常见600mm或以上,具体根据规范要求)形成了一个低于吊顶平面的“檐口”。
当火灾产生的热烟气在浮力作用下上升并沿天花板水平蔓延时,这道玻璃屏障直接阻挡了烟气在其下方空间的自由流动。
一、施工工艺流程
施工准备→放线定位→上部吊杆和夹具安装→玻璃就位→铝封边安装与打胶→成品保护
二、施工要点及方法
(1)施工准备
材料要求:检查所有原材料及零部件应符合国家标准、行业标准和挡烟垂壁GA53-2012技术标准的规定,按设计要求选用单层或双层的防火玻璃,检查玻璃外观,不允许有裂纹,压坑及明显的凹凸、錘痕、毛刺、孔洞等缺陷。
现场施工条件:水电装饰工程等施工条件已具备防火玻璃安装条件。
(2)放线定位
挡烟垂壁定位轴线的测量放线必须与主体结构的主轴平行或垂直。
(3)上部吊杆和夹具安装

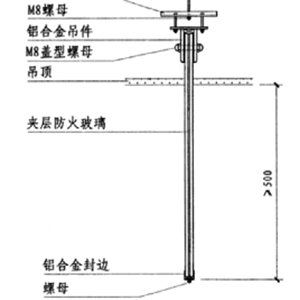

放线定位打孔,埋镀锌膨胀螺栓和固定镀锌吊杆,打孔位要准确,离线偏离≤±1mm.
吊杆安装完毕后,再装上玻璃夹具进行吊杆垂直度等隐蔽工程验收,左右离线度误差为±1mm,统一调整好玻璃夹具高度。

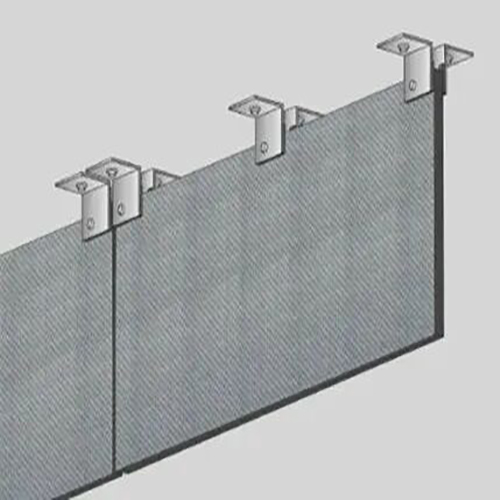

夹层防火玻璃打孔后采用对穿螺栓吊挂的方式与铝合金吊件进行安装固定。
(4)玻璃就位
在人工和手动吸盘扶正下慢慢将玻璃对准夹具孔,穿上不锈钢螺栓,两边套上2mm厚耐火垫圈,拧紧螺母固定玻璃夹。调整第一块玻璃的高度,垂直度达到要求,在这一道挡烟垂壁上随后安装的玻璃均以此为准。
高空作业的工具和零件要有工具包和可靠放置,防止物件坠落伤人或击破玻璃。待一切检查完毕后吊装玻璃。
再一次检查玻璃的质量,尤其要注意玻璃有无裂纹和崩边,吊夹铜片位置是否正确。用干布将玻璃的表面浮灰抹净,用记号笔标注玻璃的中心位置。
安装电动吸盘机。电动吸盘机必须定位,左右对称,且略偏玻璃中心上方,使起吊后的玻璃不会左右偏斜,也不会发生转动。
在玻璃适当位置安装手动吸盘、侧边保护胶套。玻璃上的手动吸盘可使在玻璃就位时,在不同高度工作的工人都能用手协助玻璃就位。
(5)铝封边安装与打胶
每一道挡烟壁玻璃安装完成后,安装下封边铝合金条,采用专用清洁剂擦干净玻璃表面用防火硅胶注胶封边,修正、铲除不整齐和多余残胶。对于玻璃之间,玻璃与墙面间缝隙进行注胶。
(6)成品保护
在玻璃缝隙和墙面间注胶时应在周边贴美纹纸带进行防污保护。完工后将防火玻璃表面清理干净,双面覆盖PVC防护薄膜,贴上“当心玻璃”字样红色禁示牌。
三、质量控制要点
防火玻璃检测资料必须满足620±20℃温度下保持30分钟,其完整不破。
挡烟垂壁有效下垂高度大于等于500mm(或吊顶下高度)
防火玻璃吊夹安装位置端正,无扭曲歪斜现象,不锈钢固定螺栓拧紧适度,两边防火胶垫松紧正常,防止玻璃由于外加内应力引起自爆。
